【网络中国节•春节】永定供电公司:扩容变电站为春节用电添动能

2022-01-22 22:00:00 来源: 永定新闻网  责任编辑:

永定新闻网讯(叶永卿 卢烨)1月20日11时45分,在永定区虎岗镇虎东村,随着虎东变电站至高陂变电站II回35千伏输电线路送电成功,永定供电公司全面完成35千伏虎东变电站扩建工程,为当地群众红火过年和乡村振兴再添动能。

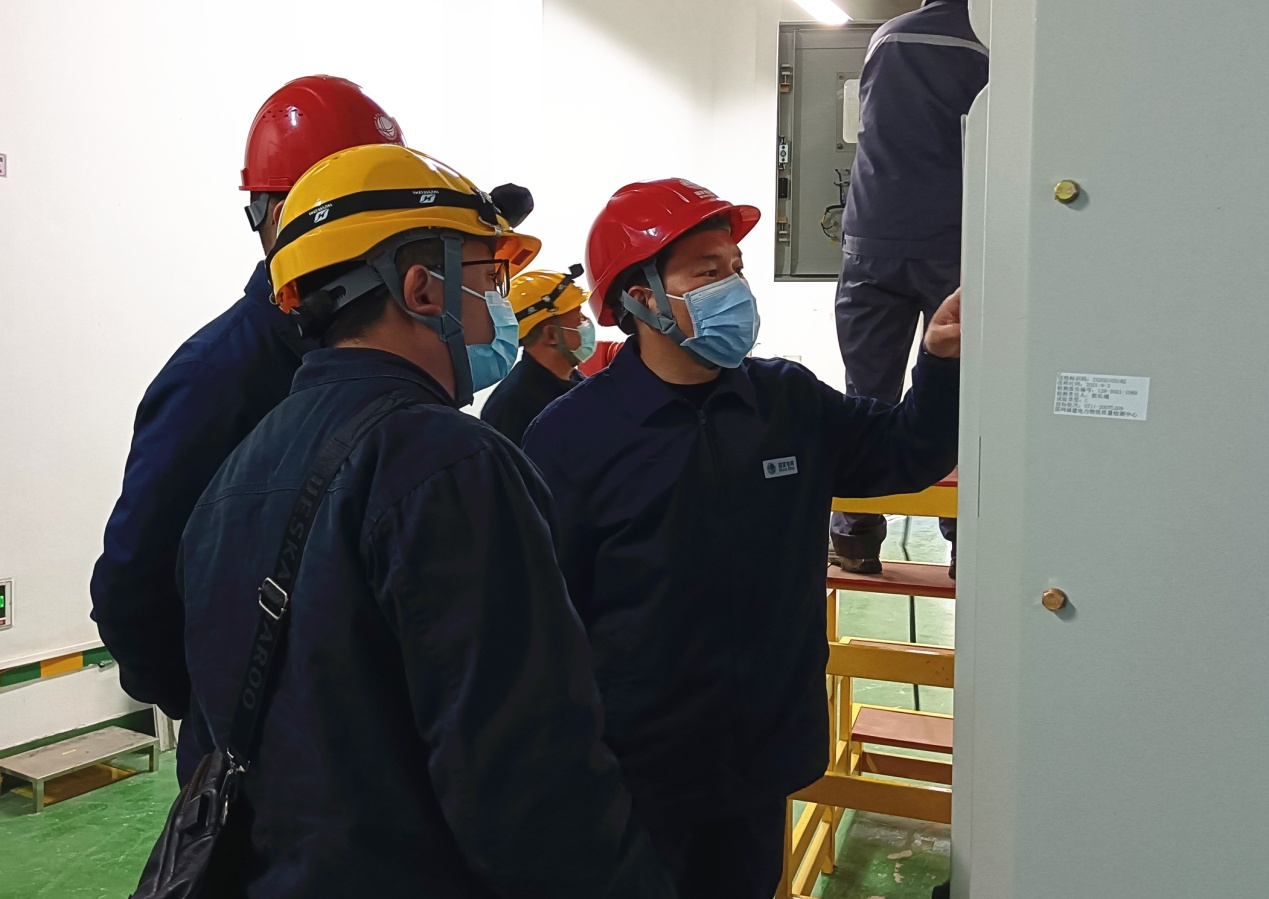

当天,该公司发展部、运检部、电网调控中心等各相关专业人员一早即抵达现场,做足各项启动送电准备。11时45分,最后竣工的35千伏输电线路顺利送电,该站新增设备和线路至此全部成功投运。

据了解,35千伏虎东变电站担负着虎岗镇6个和高陂镇1个建制村7600余客户的用电负荷。近年来,随着农村电气化水平的不断提高,该区域用电负荷节节攀升,原变电站承载能力日渐不足,尤其是春节负荷高峰期间,容易出现设备过重载现象,对百姓用电造成影响。

为进一步提升供电质量,永定公司统筹安排资金和施工力量,对虎东变电站进行扩容改造,以满足乡村振兴发展需求。“此次改造工程包含新增容量为10000千伏安的2号主变1台、新架虎东变电站到高陂变电站II回35千伏输电线路14.841公里,以及新立铁塔40基等。”公司发展部主任苏雪峰说,变电站的容量将由原来的6300千伏安增加到16300千伏安。扩建后,即使是春节用电高峰期,设备也不会再出现过重载现象。同时,这次改造也为虎岗镇的后续发展预留了负荷,可以进一步满足乡村振兴发展用电需求。

项目开工以来,该公司发展、运检等相关部门会同施工单位亿力永定分公司,提前谋划、科学组织,克服天气多变、施工力量紧张等困难,在确保安全可控在控的前提下,组织技术、施工人员倒排工期,加班加点加快工程进度,最终赶在春节前完成扩建工程。
