视频加载中... 永定新闻网讯(黄秋萍 叶永卿)4月7日,永定区供电公司组织40余名电力工作人员将位于凤城街道大园社区路口的10 KV杆塔进行基础移位,“让道”永定书院沿河大道、创业大道项目等重点民生工程建设。

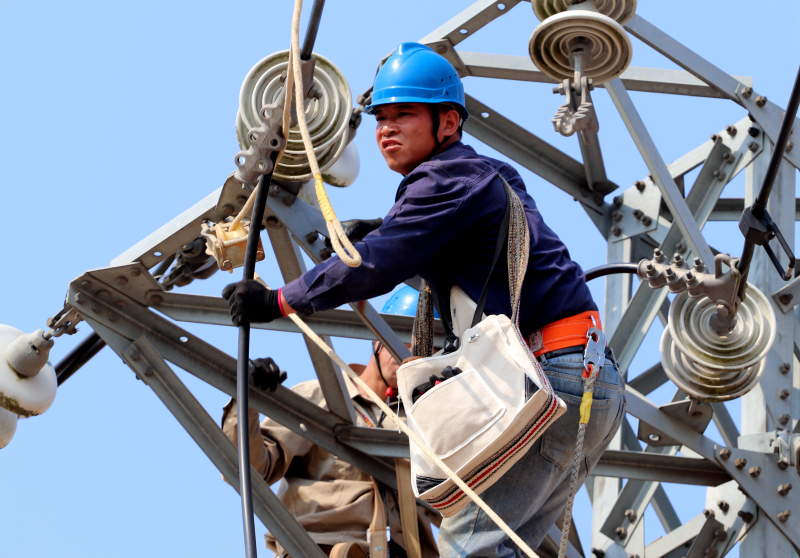

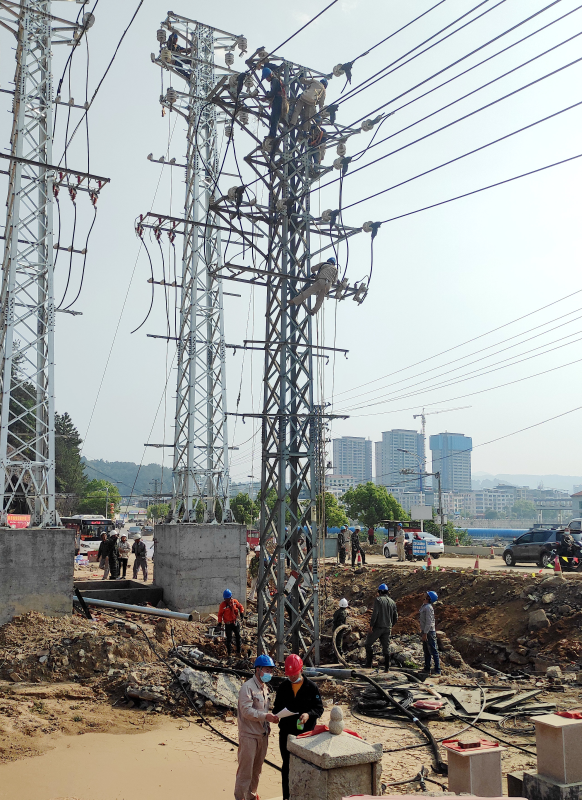

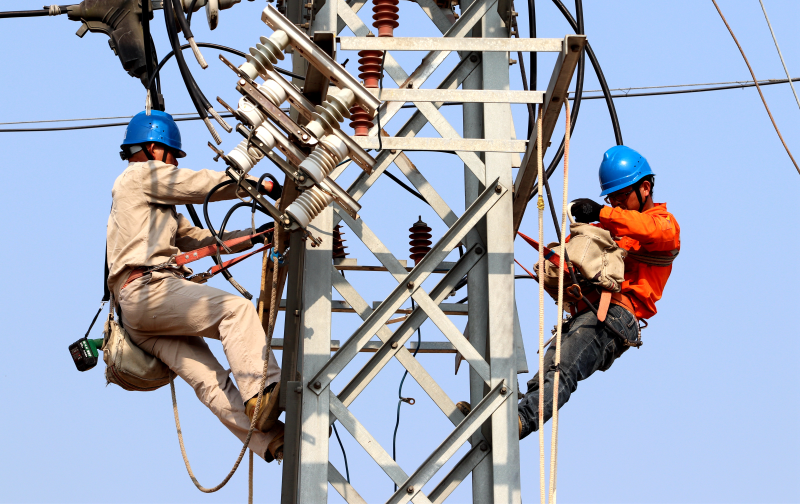

早上5点左右,施工人员40余人,分4个班组同步施工,拆除导线、横担更换、敷设电缆和电源搭接……紧张有序地进行作业。“今天,主要是做四条馈线的迁移和电缆试验等。施工场地复杂,涉及面广,工作量大,我们一点也不敢马虎。” 国网永定区供电公司城区供电服务中心六级职员兼供电服务一班班长游志敏说,将在严格保证工程质量的前提下,争分夺秒,全力攻坚,预计傍晚可以全面完成迁移任务。


书院沿河大道、创业大道项目是永定区重点推进民生工程项目。项目的建设,将进一步完善城区道路基础设施,加强中心城区与永定工业园区的交通联系,改善群众交通出行条件。在公路规划建设用地过程中,凤城街道大园社区路口10 KV杆塔线路被划入“红线”范围,为此,永定供电公司多次对涉及公路建设用地的杆线进行现场勘察,精心编制施工方案,全力做好杆线迁移设计及协调工作。同时,将停电施工时间压缩至一天,增加施工力量,紧抓物资准备,将任务细化分解,责任落实到人,确保工程进度计划有序推进。 “接到杆塔迁移任务后,我们迅速组织勘测专班,简化流程,拿出实施方案,组织强有力的队伍迁移铁塔4座,新建电缆工井3座,新架设线路1.8公里。” 游志敏说,此次迁改工程,不仅大大提高了电力线路与创业大道的安全距离,而且提高了相关电力线路的安全运行水平、供电可靠性和供电能力,为地方经济社会健康发展奠定了基础。 |
